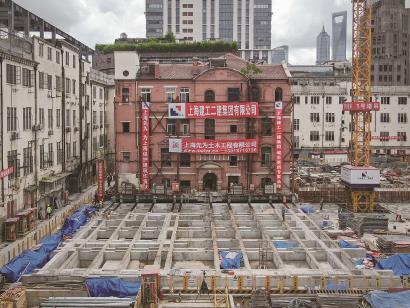

作为老市府大楼里的历史保留建筑,2020年挪位新建地下空间 小红楼平移是目前上海面积最大、重量最重的砌体结构平移工程 记者 陈梦泽 摄 (记者 裘颖琼)今天上午,百年老市府大楼里的小红楼正在进行第二次平移,最快将于7月8日平移回原位。记者获悉,小红楼
作为老市府大楼里的历史保留建筑,2020年“挪”位新建地下空间

“小红楼”平移是目前上海面积最大、重量最重的砌体结构平移工程 记者 陈梦泽 摄

      (记者 裘颖琼)今天上午,百年老市府大楼里的“小红楼”正在进行第二次平移,最快将于7月8日平移回原位。记者获悉,“小红楼”平移是目前上海面积最大、重量最重的砌体结构平移工程。

      “小红楼”于1900年建成,为4层砖木结构清水红砖维多利亚式建筑,建筑面积约2100平方米,平面呈“凹”字形布局,曾先后作为原工部局卫生处办公楼、救火处消防员宿舍楼等。

      施工总承包方上海建工二建集团项目负责人周善告诉记者,根据规划,“小红楼”作为历史保留建筑采用外墙修缮、内部换胆的方式进行改建。同时,为兼顾项目地下空间开发,项目地块内要新建18.2米三层地下空间,用于停车和展览,所以需将重达3800吨的“小红楼”先平移至基坑临时栈桥上方,待原址地下结构施工完成后再“挪”回原位。

      “在保护建筑下新建地下空间,施工难度很大。”周善说,例如,工程紧邻轨交10号线隧道和其他重要市政管线,不仅要兼顾整体施工和老建筑的修缮保护,还要严密监控对地下构筑物的影响,做好对保护建筑的基础托换技术和基坑变形进行控制,更要保障“小红楼”上方大体量钢结构吊装和连接技术必须保障历史建筑安全无损。

      为此,项目团队早在开工前,就做了大量前期工作,对项目区域内所有建筑进行排摸“把脉”,针对保护性综合改造过程中的难点,确定了各种施工方案及工艺,其中也包括“小红楼”采用两次平移方案。

      “小红楼”第一次平移于2020年12月完成,上海建工二建集团周善项目团队和平移专业单位上海先为土木工程有限公司经过精密的测量和计算,在“小红楼”的底部设置滑轨顶推。整个平移过程历时十余天,将这幢有着清水红砖墙、红瓦顶的3800吨老建筑,成功移位到指定位置。

      当整个地块的地下工程完成后,第二步平移回迁阶段也在今年6月30日正式启动。在平移回迁前,“小红楼”还整体顶升了0.9米,既为了展露出“小红楼”被掩盖多年的精美石材底座,也因为周边马路长久以来也在不断“抬高”。上海先为土木工程有限公司董事长尹天军告诉记者,第二次平移回迁共设置了12条平移滑道,通过精准控制,“小红楼”最快将于7月8日“回搬”原址。

      据悉,“小红楼”平移是黄浦区160街坊保护性综合改造项目建设进程中的重要节点。作为上海市城市更新示范项目和外滩“第二立面”更新改造先行启动项目,黄浦区160街坊保护性综合改造项目于2019年10月开工。根据规划,未来“小红楼”将打造文化商业等功能。
